給換流變壓器做“義診”

2024年09月29日15:30 | 來源:人民網-青海頻道
小字號

人民網西寧9月29日電 近日,坐落在青海省海南藏族自治州共和縣塔拉灘上的±800千伏特高壓青南換流站站內一片繁忙景象,國網青海超高壓公司檢修人員多杰龍主認真檢查站內新更換的極Ⅱ低端Y/D-A相換流變壓器二次接線情況,確保設備安全帶電運行。多杰龍主和同事們正在為該臺換流變壓器進行全面“義診”,確保青海“綠電”可靠外送。

±800千伏特高壓青南換流站是世界首條新能源遠距離輸送大通道的送端站,也是我國“西電東送”的重要站點。

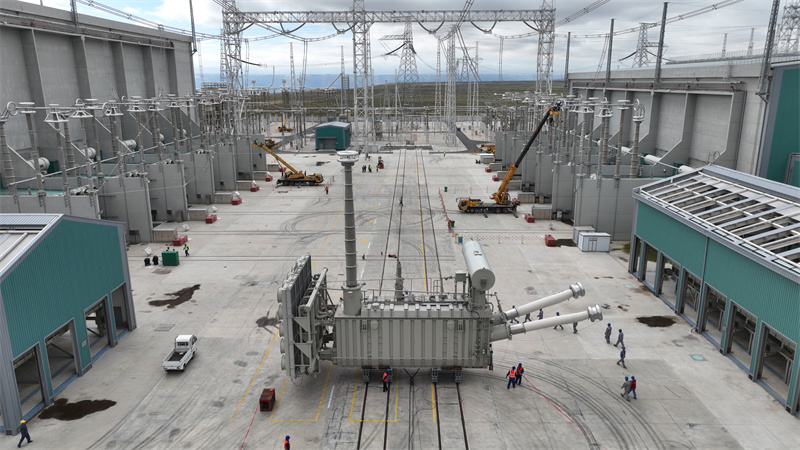

±800千伏特高壓青南換流站開展換流變壓器更換工作。張朋攝

±800千伏特高壓青南換流站開展換流變壓器更換工作。張朋攝

換流變壓器是一種特殊的變壓器,用于直流輸電系統換流站中,與換流閥等設備協同工作,實現交流電與直流電之間的轉換,相比普通變壓器,換流變壓器在技術上具有更高的要求和復雜性。換流變壓器中存在有變壓器絕緣油和有機固體絕緣材料,受到局部放電或過熱作用會逐漸老化和分解,產生一些特征氣體溶于油中,一旦這些特征氣體超過告警值時就證明變壓器內部存在放電或發熱隱患,影響電網安全穩定運行。

為提升換流站健康穩定運行水平,國網青海電力結合特高壓青南換流站2024年度檢修任務,對站內極Ⅱ低端Y/D-A相換流變壓器進行整體更換,徹底消除該換流變壓器絕緣油中乙炔超標安全隱患。

9月11日,換流變壓器更換工作正式開始。二次回路電纜拆卸、換流變壓器轉運就位、管母引線及均壓環拆卸……作業現場吊車林立、長臂轉動,人頭攢動、機具轟鳴,一項項作業流程有條不紊推進?,F(xiàn)場作業人員逐一排查工作風險點,預控危險點位,確保檢修高質效開展。

±800千伏特高壓青南換流站開展換流變壓器更換工作。張朋攝

±800千伏特高壓青南換流站開展換流變壓器更換工作。張朋攝

“所有人員就位,開工!”9月14日下午4點,隨著現場工作負責人一聲令下,液壓千斤頂緩緩啟動。操作員與指揮人員緊密配合,通過無線通訊保持實時溝通,一臺重達600噸的換流變壓器被緩緩?fù)葡蛑付ㄎ恢?。檢修人員多杰龍主一刻也不放松,仔細觀察換流變壓器動向,確保設備不偏離軌道,安全穩定移入運行位置?,F(xiàn)場作業人員正在緊鑼密鼓地進行新?lián)Q流變壓器就位工作。換流變壓器轉運就位是整個作業流程中作業風險最高、難度最大環節。

“慢一點,一定要注意觀測左右行程一致?!倍嘟荦堉髟俅味谑┕と藛T。由于換流變壓器自重大、安裝要求嚴格,整個運裝過程中需要確保設備平穩,謹防碰撞、震動,安裝作業對現場人員組織、場坪條件都有著十分嚴格的要求。

“我們提前對運輸線路進行全面勘察,充分做好防碰撞、防跌落、防損壞、防遺漏措施。在就位施工過程中,精心策劃安裝順序,制定詳細的就位方案和安全保障措施,根據換流變壓器參數和現場施工條件,優化施工方案,并組織現場施工人員進行全面的安全、技術交底,精細安排施工流程、人員分工、關鍵工序等,確保變壓器準確、安全就位?!倍嘟荦堉髡f。

當天晚上7點,作業人員緩慢調整換流變壓器角度,直至對準基礎底座與就位中心線,液壓千斤頂緩緩下降,換流變壓器精準地落在了預定位置上。多杰龍主上前再次核對換流變壓器位置,臉上露出了滿意的笑容,轉身投入到下一項工作中去。

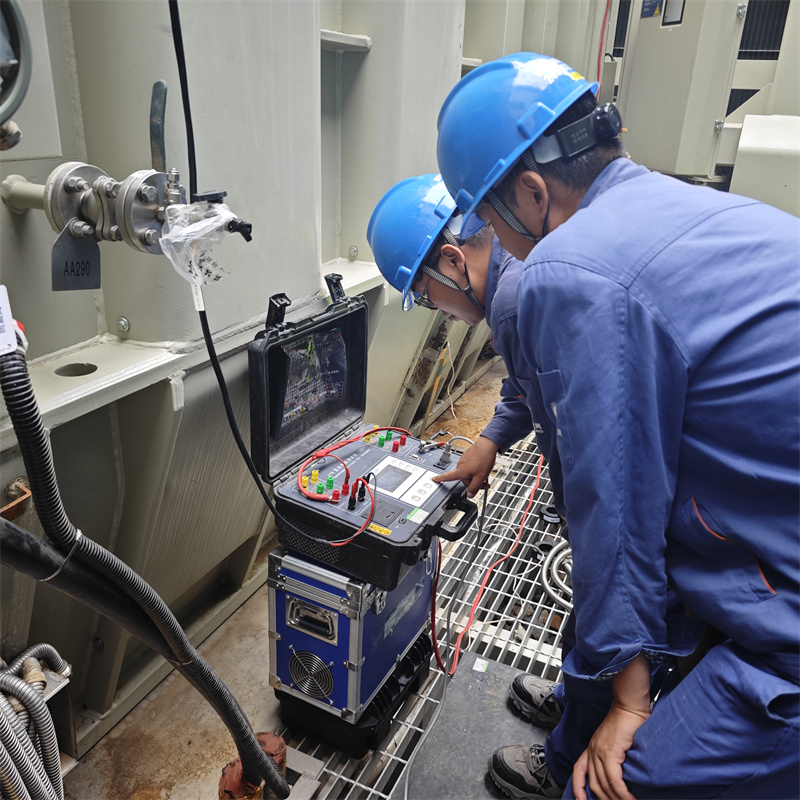

隨后,極Ⅱ低端Y/D-A相換流變壓器進入“體檢”“恢復”階段,檢修人員將相繼完成換流變壓器試驗、二次接線恢復、保護調試、驗收等工作,為即將到來的迎峰度冬電力保供提供可靠的能源保障。(況玉、董慶芳)
